❄️ Pembuka
Kalau kamu pernah dengar istilah data center, kemungkinan besar yang kebayang adalah:
ruangan dingin ❄️, penuh rak server 🖥️, lampu kedip-kedip, dan katanya “nggak boleh mati”.
Dan itu benar.
Data center adalah tempat di mana data, aplikasi, dan layanan digital hidup 24 jam non-stop.
Sekali mati, dampaknya bisa:
• aplikasi error
• transaksi gagal
• layanan publik terganggu
• bahkan kerugian miliaran rupiah
Karena itu, sebelum sebuah data center benar-benar dipakai, ada satu proses yang sangat penting dan tidak boleh asal-asalan, yaitu : 👉 Commissioning
⚙️ Apa Itu Commissioning?
Secara sederhana, commissioning adalah proses untuk memastikan bahwa:
• semua sistem terpasang dengan benar
• bekerja sesuai desain
• saling terhubung dengan baik
• dan siap digunakan tanpa kejutan
Commissioning bukan cuma menyalakan alat, tapi:
• mengecek
• mengetes
• mensimulasikan gangguan
• memastikan sistem tetap aman

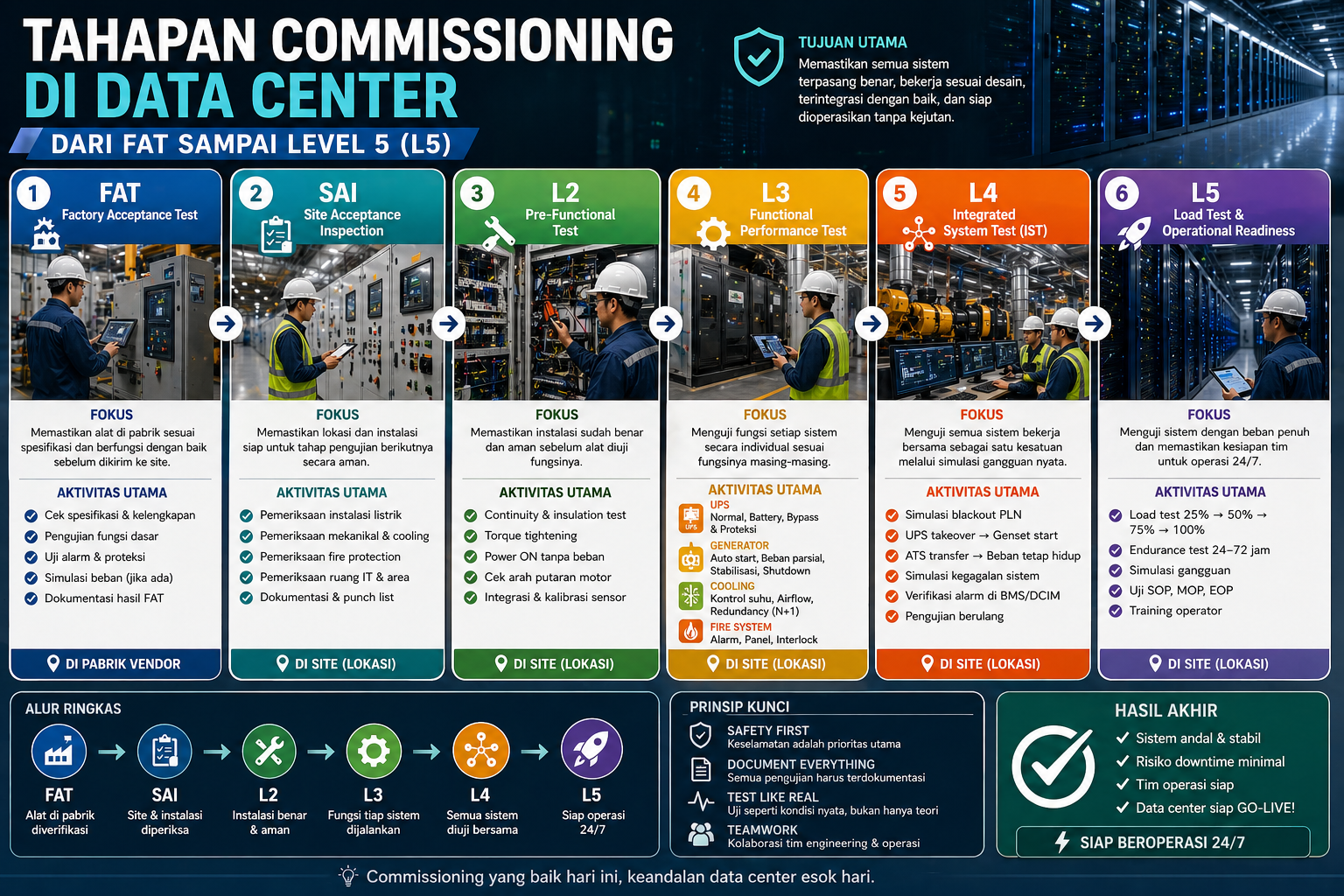

🔁 Gambaran Besar Tahapan Commissioning
Urutan yang benar dalam commissioning data center adalah:
👉 FAT → SAI → L2 → L3 → L4 → L5
Artinya:
• FAT: alat dicek di pabrik
• SAI: lokasi dicek sebelum testing lanjut
• L2–L3: alat diuji
• L4: semua sistem diuji bersama
• L5: siap operasi
🔧 1. FAT – Factory Acceptance Test
(Pengujian di Pabrik Vendor)
FAT dilakukan sebelum alat dikirim ke site.
Contohnya:
• UPS
• Generator
• Panel listrik
• Chiller
🎯 Tujuan FAT
• memastikan alat sesuai spesifikasi
• memastikan fungsi dasar berjalan
• menghindari kirim alat bermasalah
🔍 Aktivitas FAT
• pengecekan nameplate
• pengujian fungsi dasar
• uji alarm & proteksi
• simulasi beban (jika memungkinkan)
👉 Analogi:
“Cek motor di dealer sebelum dibawa pulang”
🏗️ 2. SAI – Site Acceptance Inspection
(Pengecekan Kesiapan Lokasi)
Dilakukan setelah alat:
• sudah datang
• sudah dipasang
🎯 Tujuan SAI
• memastikan instalasi sudah benar
• memastikan site aman
• memastikan siap masuk tahap testing
🔍 Apa yang Dicek?
⚡ Kelistrikan
• panel terpasang sesuai gambar
• kabel rapi & berlabel
• grounding tersedia
• tidak ada kabel terbuka
❄️ Mekanikal & Cooling
• chiller / CRAH / CRAC posisi benar
• pipa rapi & terinsulasi
• tidak ada kebocoran
🔥 Fire System
• sistem proteksi kebakaran siap
• panel fire alarm aktif
🖥️ Ruang IT
• raised floor rapi
• hot aisle / cold aisle sesuai desain
📌 Output SAI
• checklist inspeksi
• punch list
• approval lanjut
👉 Analogi:
“Cek rumah sebelum ditempati”
⚡ 3. Level 2 (L2) – Pre-Functional Test
(Cek instalasi sebelum alat “dipercaya”)
Di tahap ini, fokusnya adalah:
👉 Apakah instalasi sudah benar dan aman?
🎯 Tujuan L2
• memastikan tidak ada kesalahan instalasi
• memastikan aman saat pertama dinyalakan
🔍 Aktivitas Detail
⚡ Kelistrikan
• continuity test
• insulation resistance test (megger)
• torque tightening
• phase rotation
• power ON tanpa beban
❄️ Mekanikal
• flushing pipa
• pressure test
• arah putaran motor
• valve alignment
🧠 Sistem Kontrol
• integrasi ke BMS/DCIM
• kalibrasi sensor
• uji alarm monitoring
⚠️ Risiko jika L2 gagal
• short circuit
• motor rusak
• sensor tidak akurat
• potensi kerusakan awal
⚙️ 4. Level 3 (L3) – Functional Performance Test
(Alat mulai “hidup”)
Di sini, setiap sistem diuji secara mandiri (standalone).
🎯 Tujuan L3
• memastikan fungsi alat berjalan
• memastikan mode operasi normal
• memastikan proteksi aktif
🔍 Aktivitas
🔋 UPS
• mode normal
• mode baterai
• mode bypass
⚡ Generator
• auto start
• stabilisasi tegangan
• shutdown
❄️ Cooling
• kontrol suhu
• airflow
• redundancy (N+1)
👉 Catatan penting:
Semua masih belum terintegrasi
🔗 5. Level 4 (L4) – Integrated System Test (IST)
(Simulasi kondisi nyata)
Ini tahap paling penting.
👉 Semua sistem diuji bersama sebagai satu kesatuan.
🎯 Tujuan L4
• memastikan sistem bekerja sebagai satu ekosistem
• menguji skenario gangguan nyata
🔍 Contoh Skenario
⚡ Blackout Simulation
• PLN mati
• UPS langsung backup
• generator start
• ATS transfer
• sistem tetap hidup
❄️ Cooling Failure
• salah satu unit mati
• backup takeover
• suhu tetap stabil
💥 Kenapa L4 krusial?
Karena:
• kegagalan sering terjadi saat transisi
• bukan alat rusak, tapi integrasi gagal
👉 L4 = moment of truth
🚀 6. Level 5 (L5) – Load Test & Operational Readiness
(Tahap sebelum Go-Live)
Tahap terakhir sebelum data center digunakan.
🎯 Tujuan L5
• memastikan sistem stabil saat beban nyata
• memastikan tim siap operasi
🔍 Aktivitas
⚡ Load Test
• 25% → 50% → 75% → 100%
• simulasi beban server
⏱️ Endurance Test
• running 24–72 jam
• monitoring performa
🚨 Simulasi Gangguan
• failure saat load tinggi
• cek recovery
👷 Operational Test
• SOP
• MOP
• EOP
• training operator
📊 Parameter yang Dicek
• stabilitas sistem
• suhu
• alarm
• respon tim
🟢 Output L5
• siap operasi
• siap IT load
• siap Go-Live
🧠 Ringkasan Tahapan
Tahap Fokus
FAT Alat di pabrik
SAI Kesiapan lokasi
L2 Instalasi
L3 Fungsi
L4 Integrasi
L5 Operasi
🔥 Insight Penting
Banyak orang berpikir commissioning itu soal alat.
Padahal sebenarnya:
👉 Commissioning = Sistem + Integrasi + Manusia
Kalau salah satu gagal → risiko tetap ada.
🎯 Penutup
Commissioning bukan sekadar formalitas.
Ia adalah:
👉 penjaga keandalan data center
Tanpa commissioning:
• downtime tinggi
• risiko besar
• sistem tidak stabil
Dengan commissioning yang benar:
• sistem andal
• operasi tenang
• tim siap
Dan yang paling penting:
👉 data center bisa berjalan tanpa drama
